Sinds het najaar van 2019 zijn de voorbereidingen voor de nieuwbouw in volle gang gezet. Vergunningen worden aangevraagd, in het weiland is drainage aangelegd en er zijn volop offerte's aangevraagd voor het begin van de bouw in februari/maart 2020.

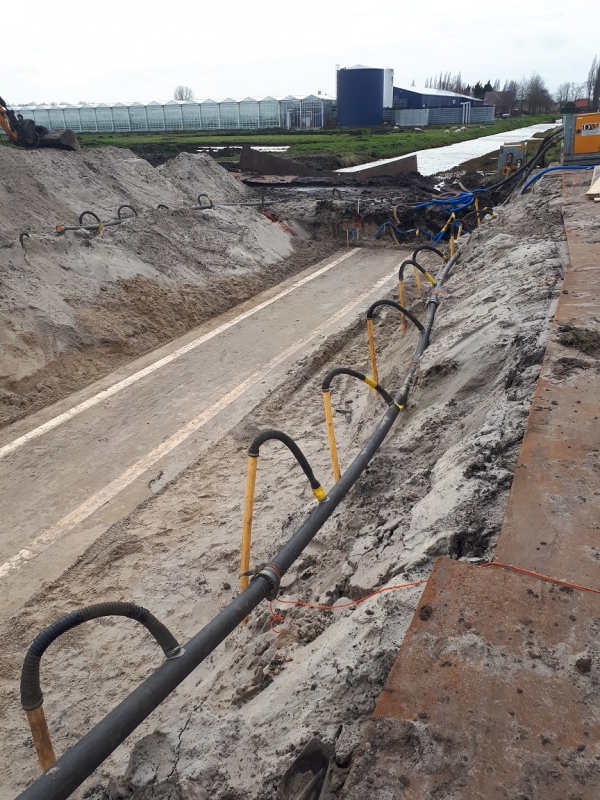

half februari is er begonnen met het aanbrengen van een duiker voor de nieuwe inrit van het bedrijf.
Toen de duiker genoeg was uitgehard na een paar weken zijn ze begonnen met zand rijden voor de loods en de waterruimte. Ook zijn er rijplaten uitgelegd voor de bouw van de kas.

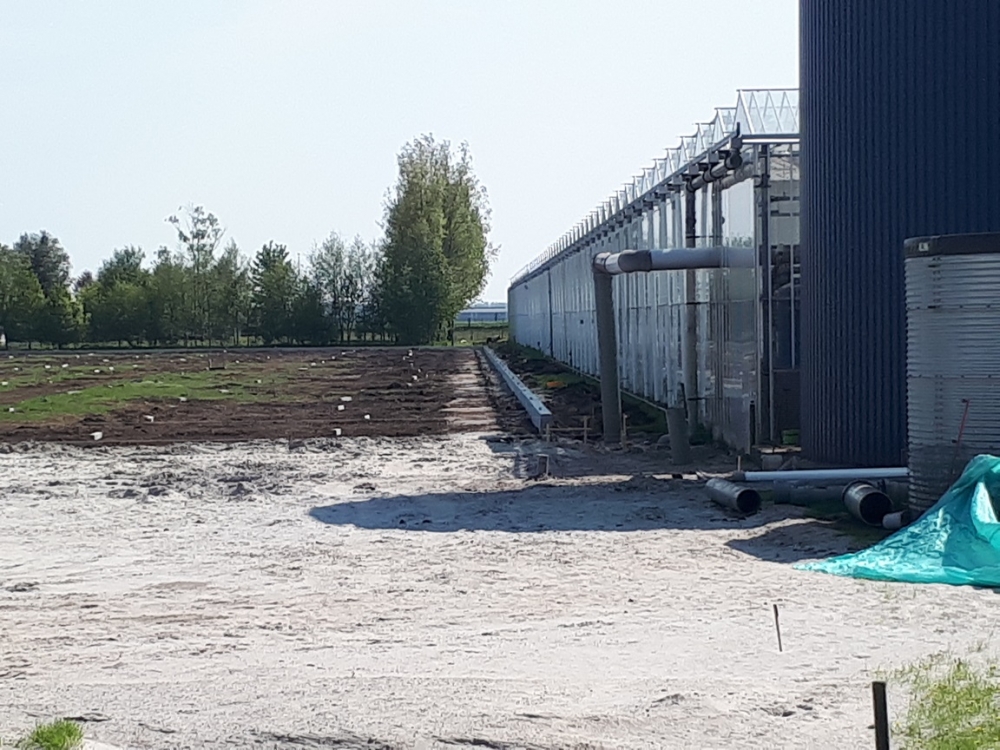

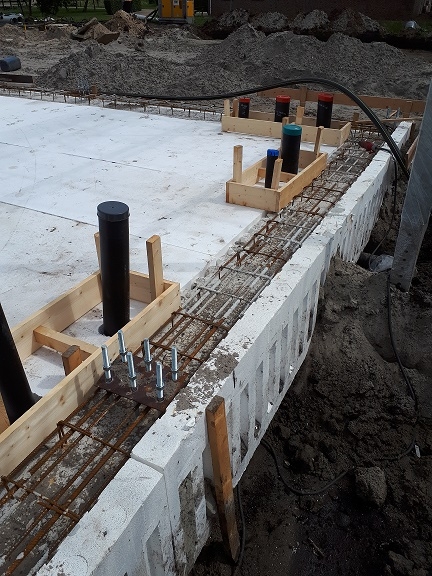

Rond 20 april 2020 word er begonnen met het storten van de fundering en het uitleggen van funderingspalen voor de kas.
Een maand later worden de eerste talie's rechtop gezet.

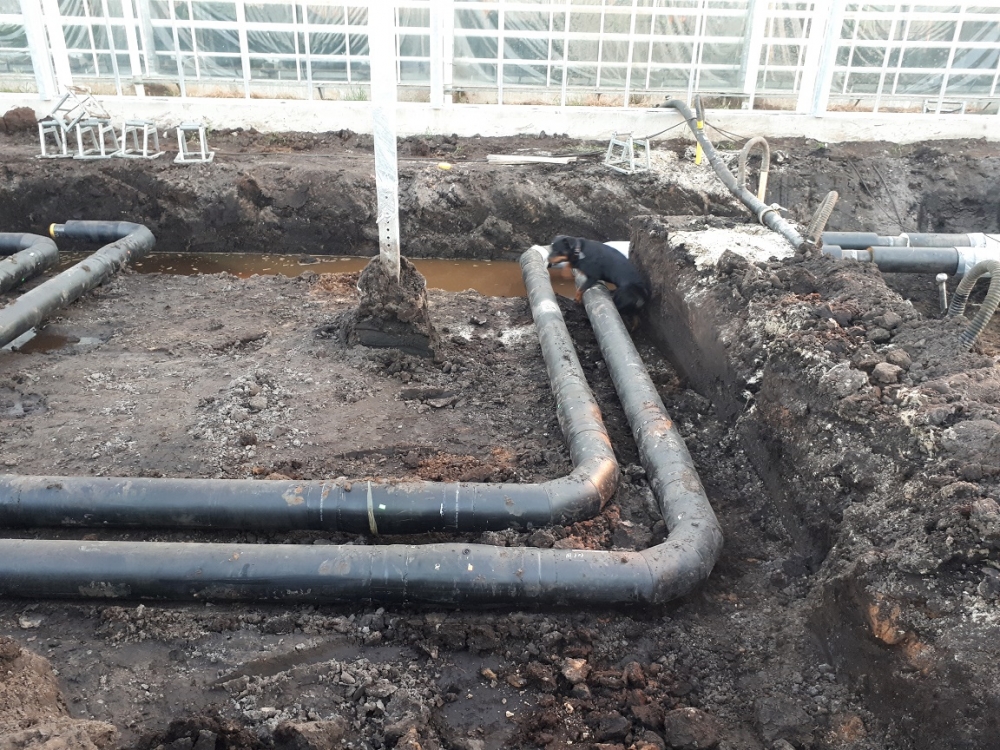

ondertussen is ITY druk bezig met leiding werk in de grond.
(Als 's avonds de bouw stil ligt gaat de plaatselijke jeugd nog even "beach" volleyballen op de zandvlakte voor de te bouwen loods.)

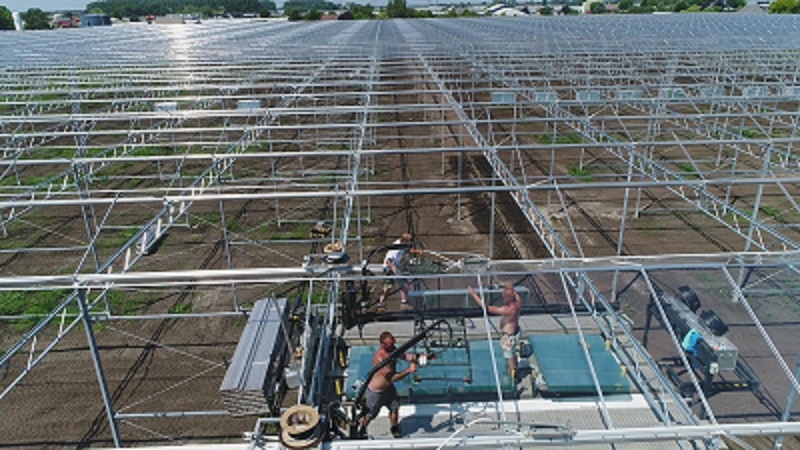

Vele vrachtwagens met glas worden aangevoerd en kan er begonnen worden met het dek.

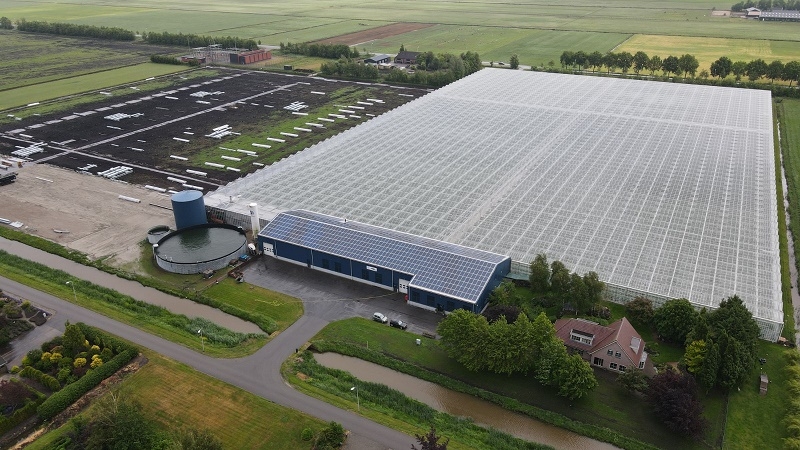

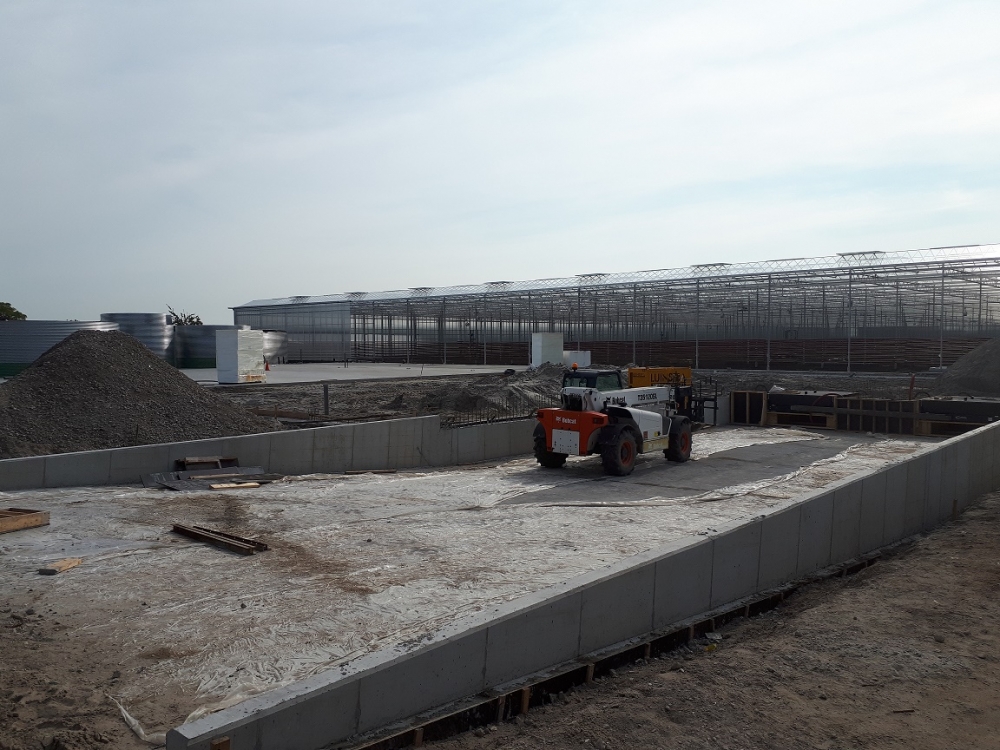

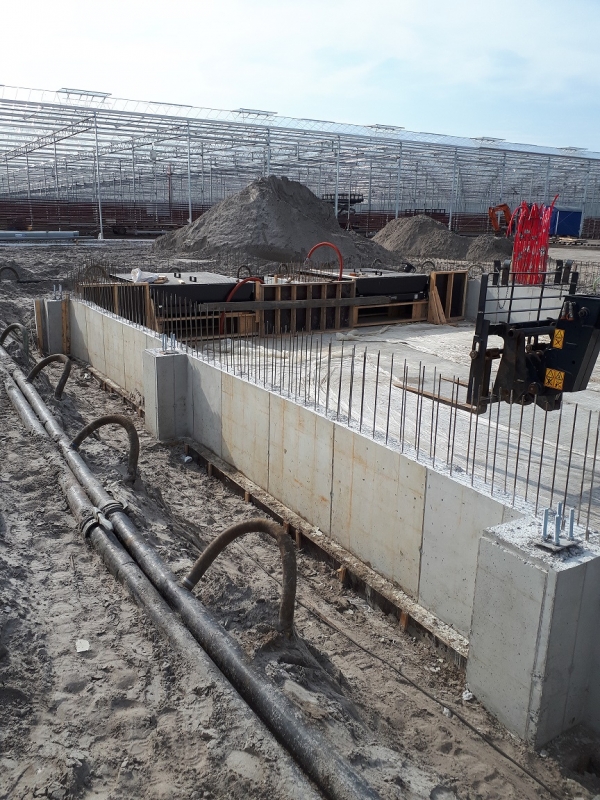

Tijdens de bouw van de kas word er ook begonnen aan de bouw van het laaddock, de loods en de warmtebuffer tank.
hieronder foto's van de vloerverwarming voor het laaddock en de dock shelters.

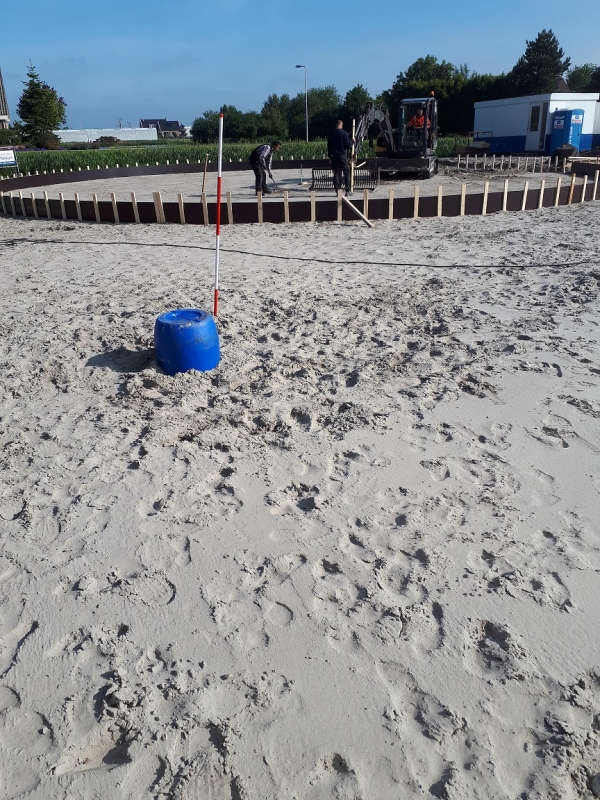

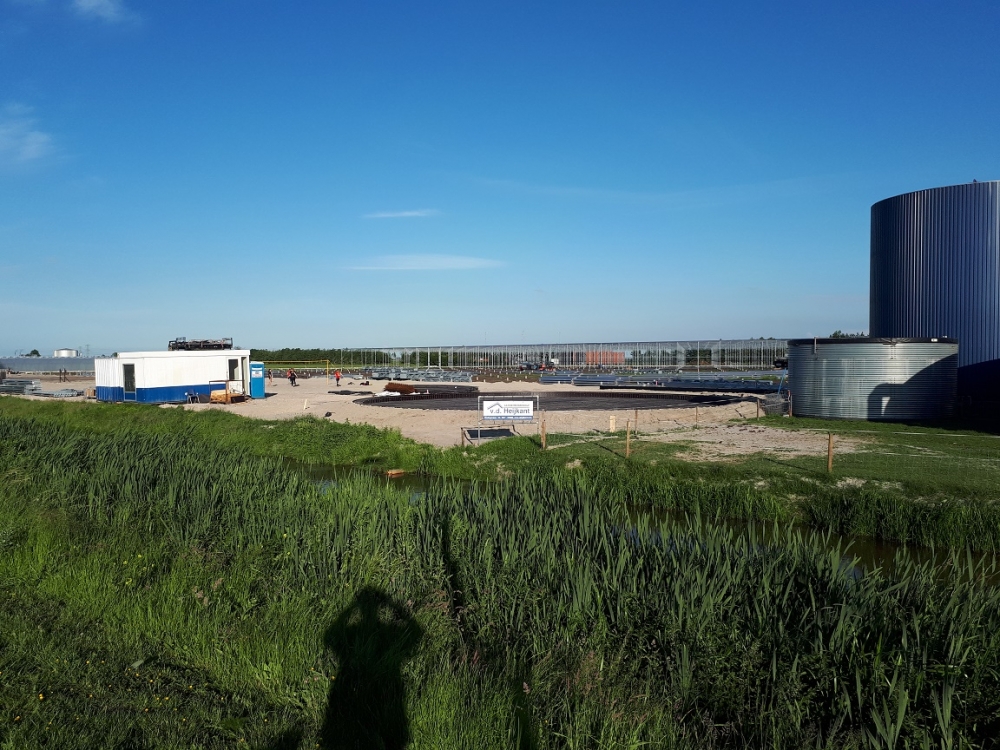

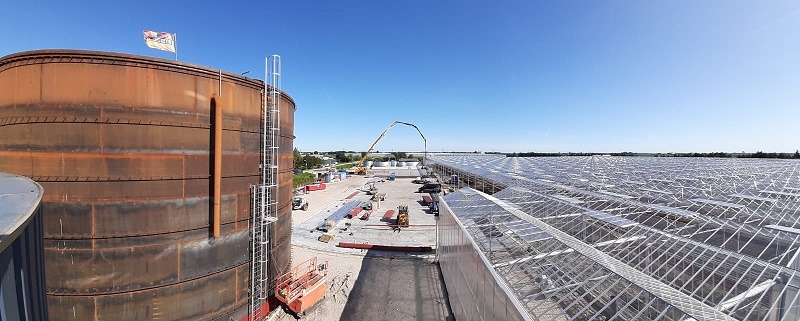

De voorbereidingen voor de vloerplaat voor de warmtbuffer zijn ook bezig.
De warmt buffer werd elke keer met 1 ring omhoog gelift tot de uiteindelijke hoogte.

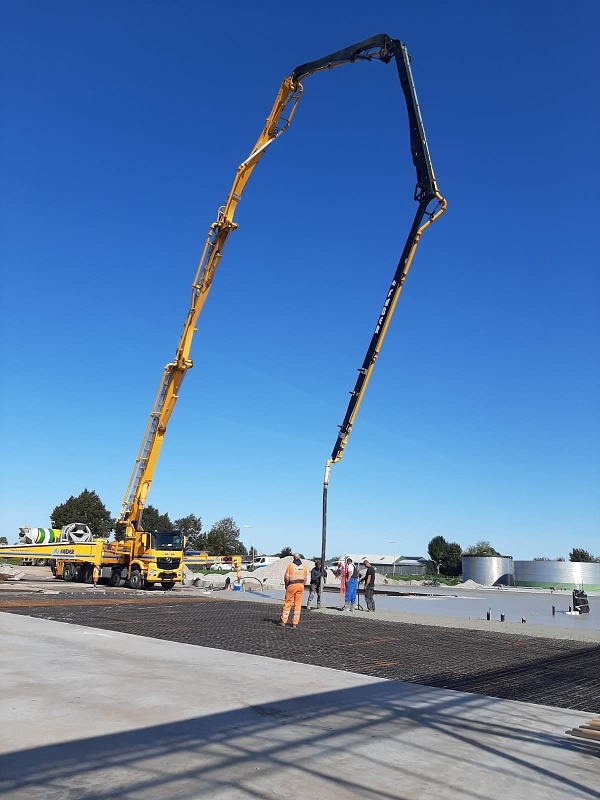

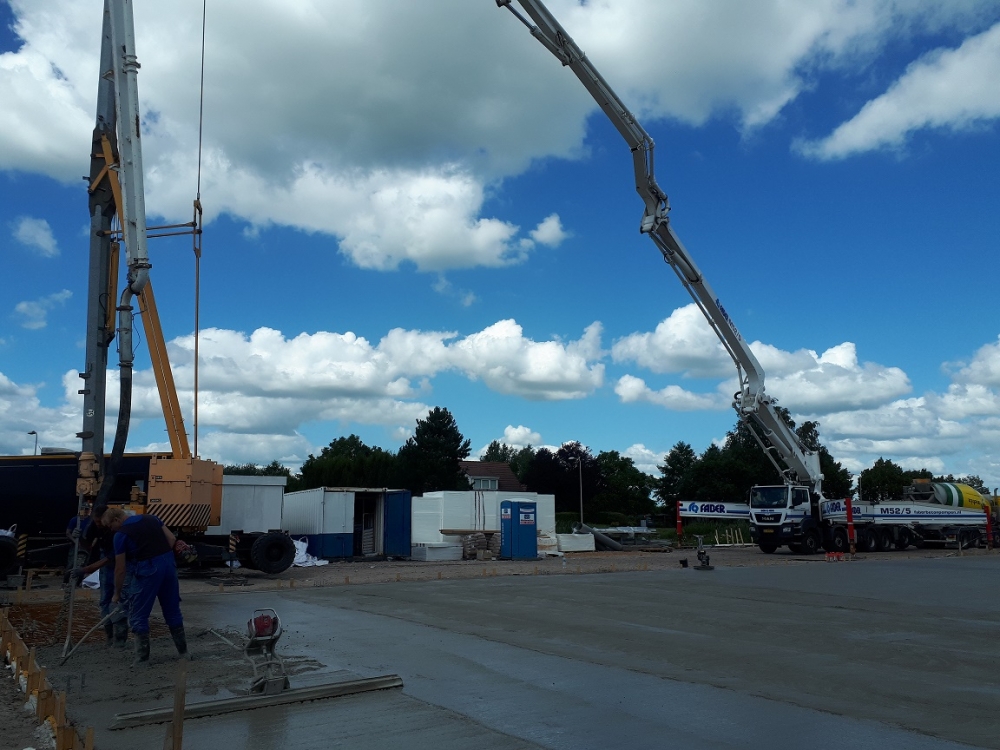

intussen is er veel leidingwerk in de loodsvloer gemaakt en is de vloer voor de loods ook gestort.
intussen zijn er in de kas de draden ingetrokken voor het ophanggen van kettingen voor de goten, en zijn de verwarmmingsbuizen opgehangen om aan elkaar te worden gelast.

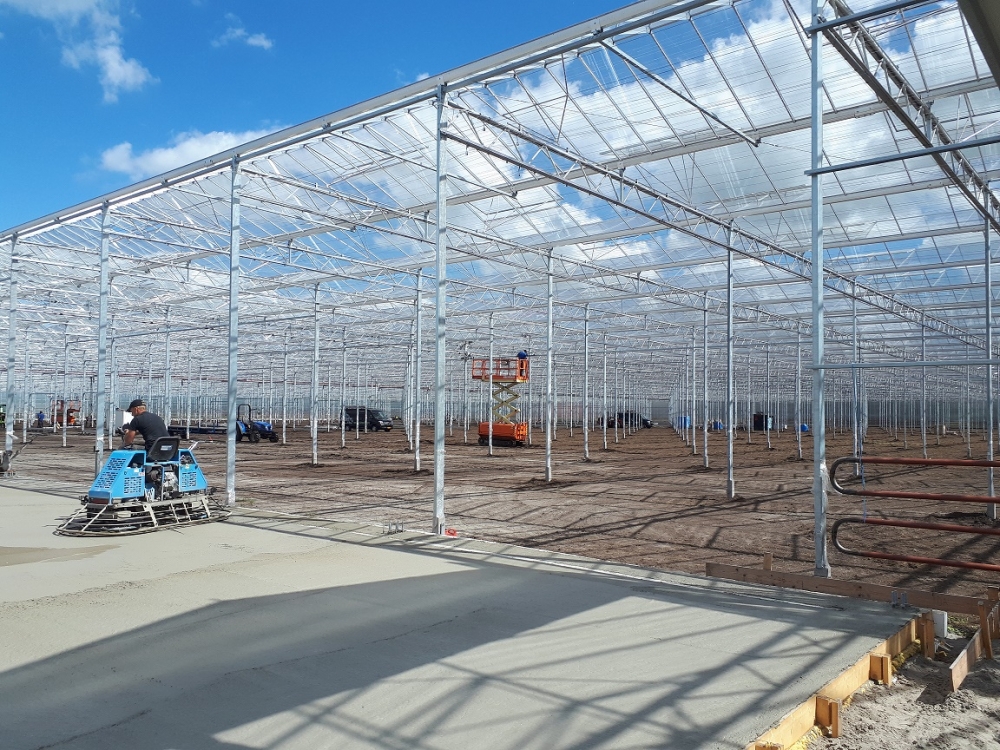

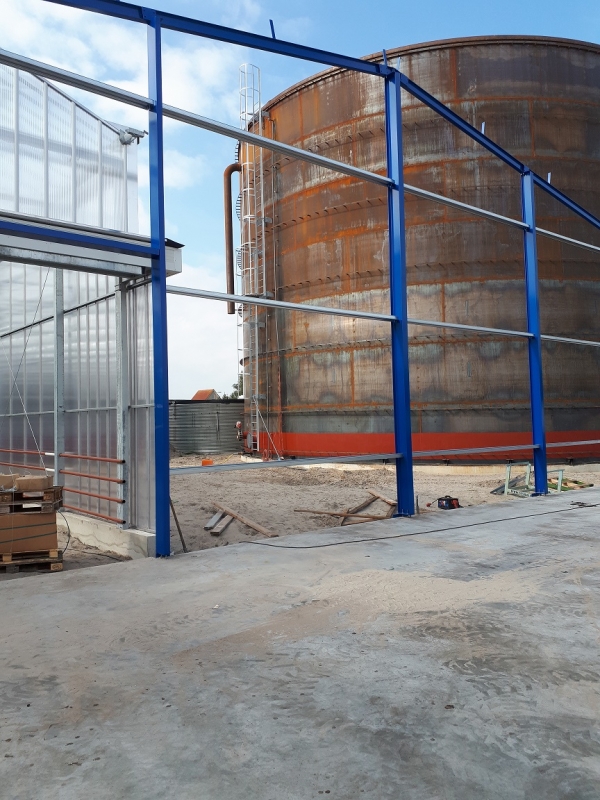

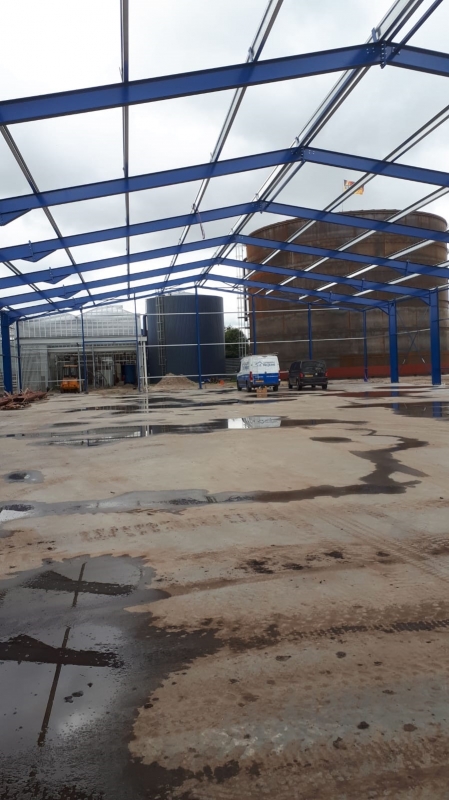

Als de betonvloer van de loods hard genoeg is worden er in week 39 de eerste spanten opgezet.
In de kas zijn ze begonnen met het trekken van draden voor het schermdoek wat daar later op geplaatst kan worden. ook worden er kettingen opgehangen voor de gewas draden en zijn er kabels geplaatst waar de teeltgoten aan komen te hangen

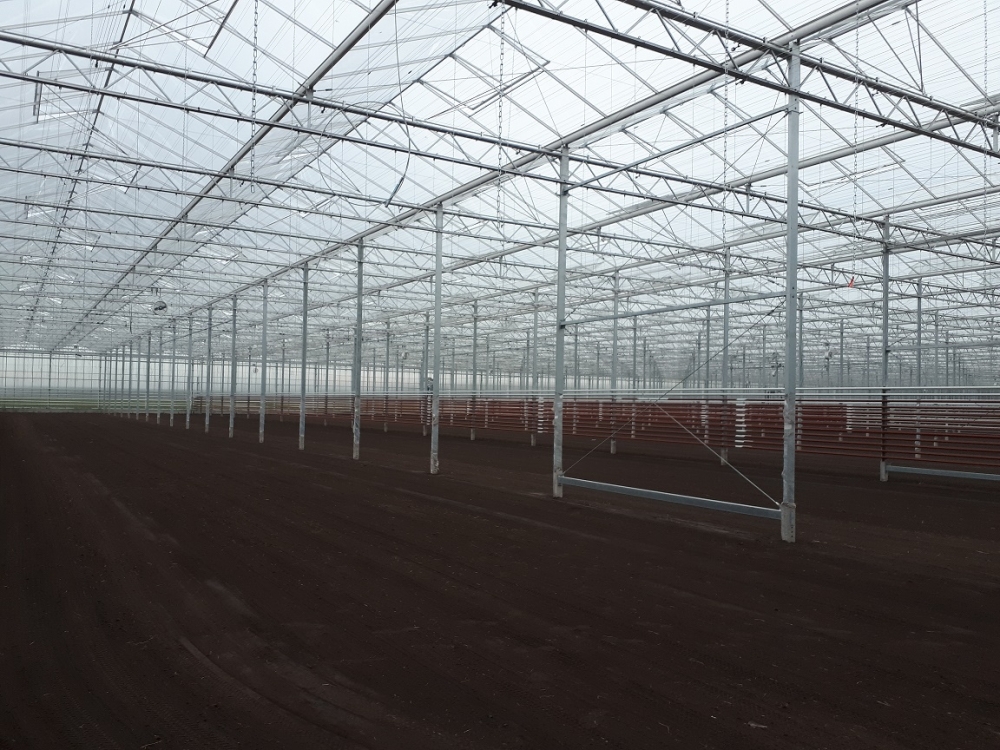

hierna werd de kas geegaliseerd en zijn ze begonnen met het verven van de verwarmingsbuizen/ buisrail.

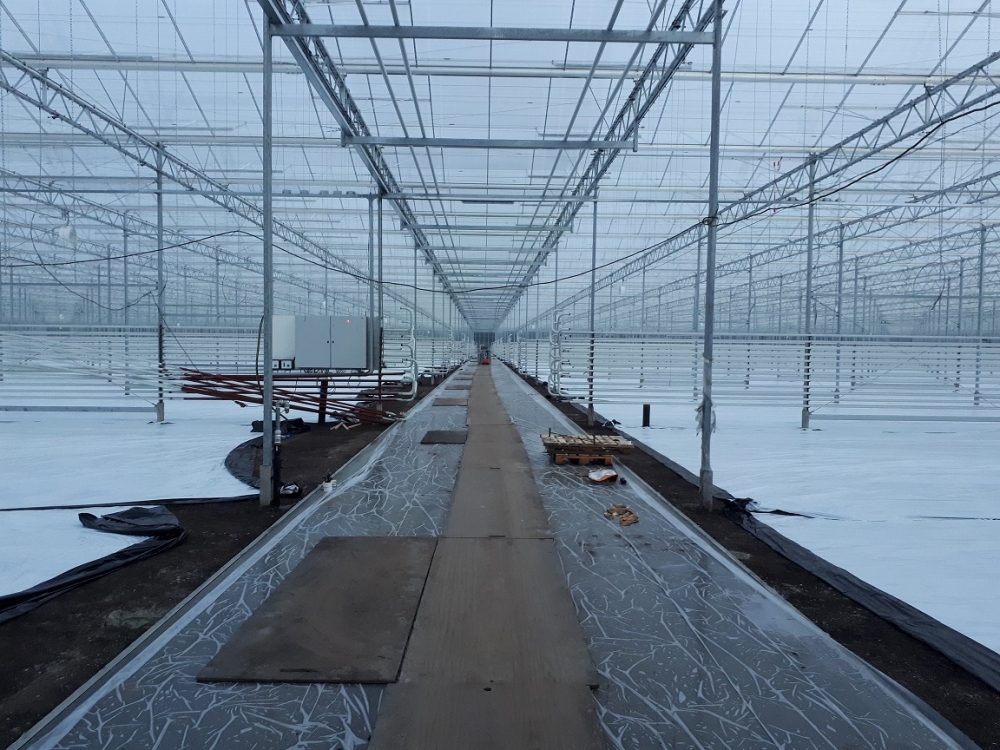

nu kan men beginnen met het wit maken van de kas (plastic leggen). maar eerst moet er nog een betonpad worden aangelegd.

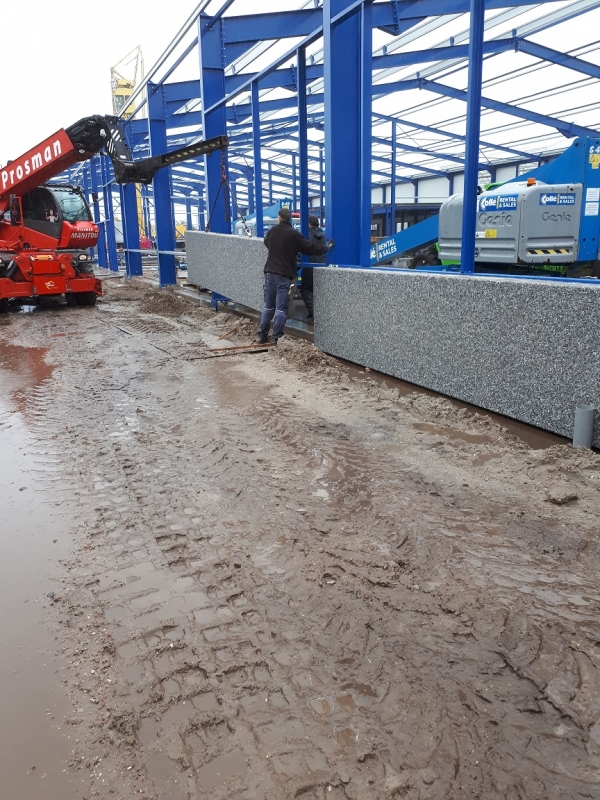

Buiten word er lekker door gemodderd met een put voor de pomp voor het afvoeren van regenwater uit het laaddock, en worden de onderste wanden van de loods geplaatst

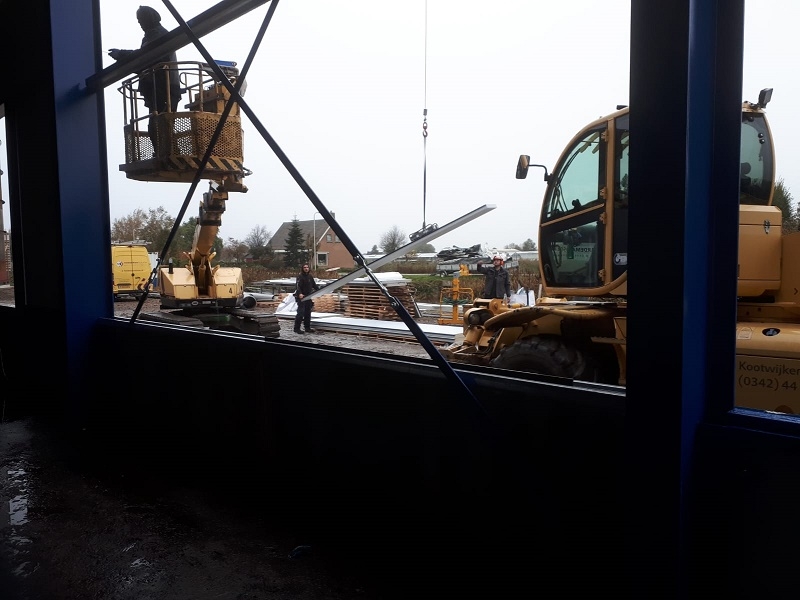

dan de wanden en natuurlijk het dak.

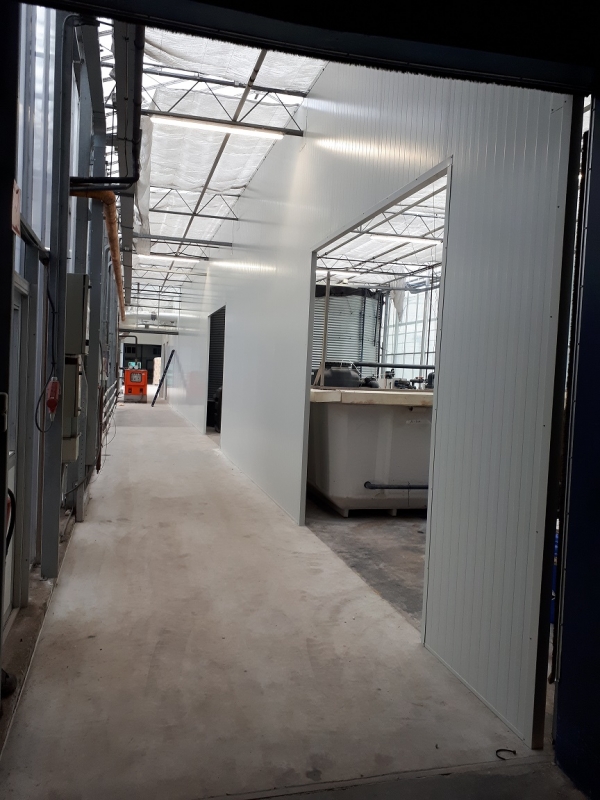

ondertussen word het oude beton in het oude ketelhuis verwijderd om een nieuw pad te maken tussen de oude en de niewe loods.

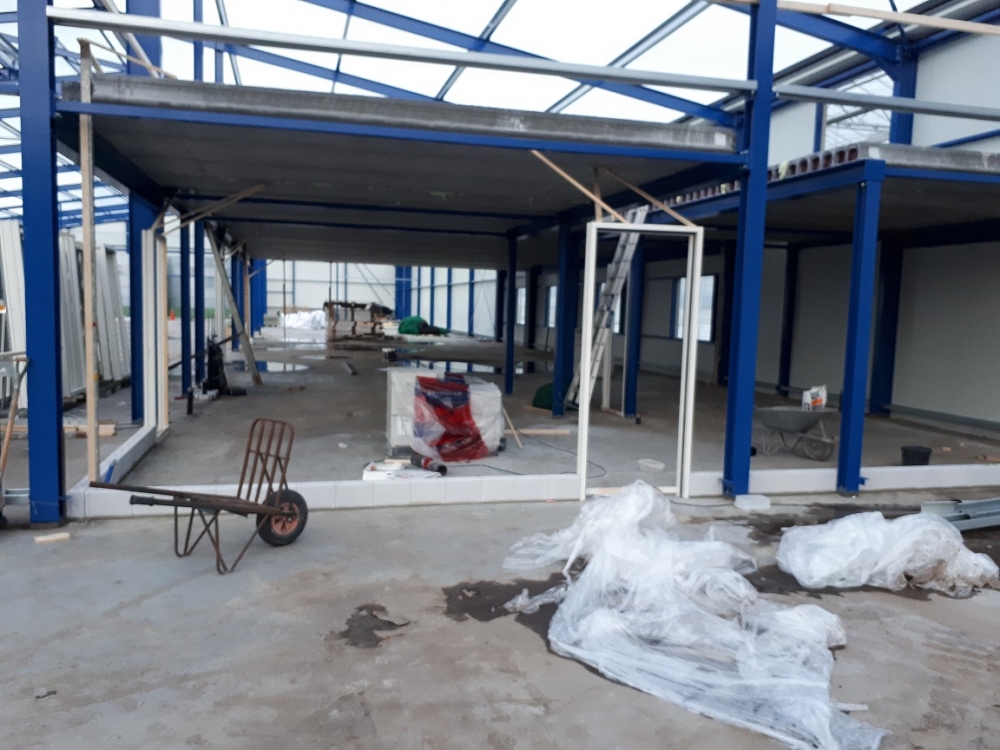

Er word ook gestart met het metselwerk voor de bouw van de kantine en de toiletruimten.

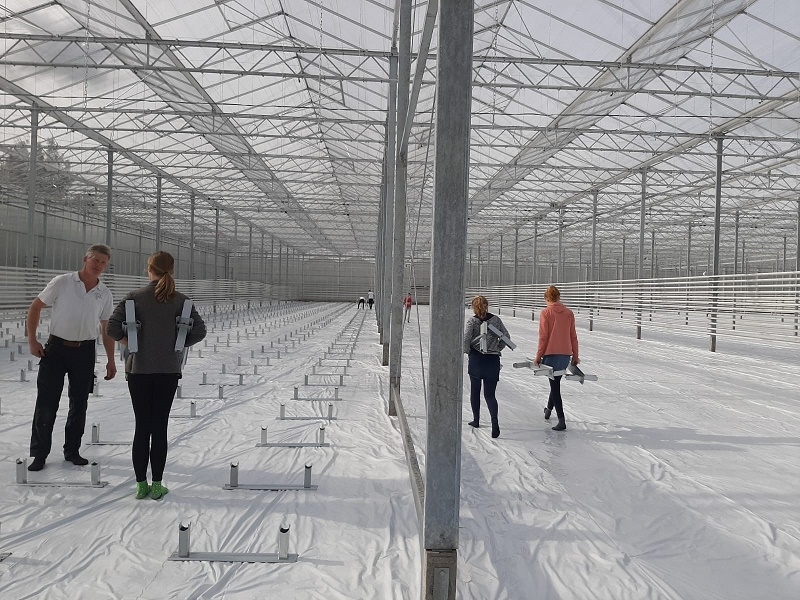

Nu de kas wit is kan er begonnen worden met de voorbereidingen voor de nieuwe teelt. De buisrail steunen worden uitgelegd en daarna worden de buizen erop gelegd.

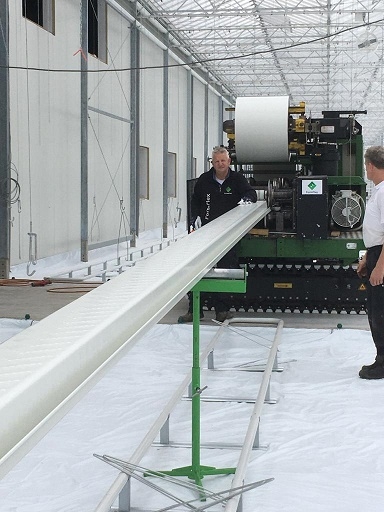

daarna kunnen de goten erin gedraaid worden waarop de steenwol matten komen te liggen.

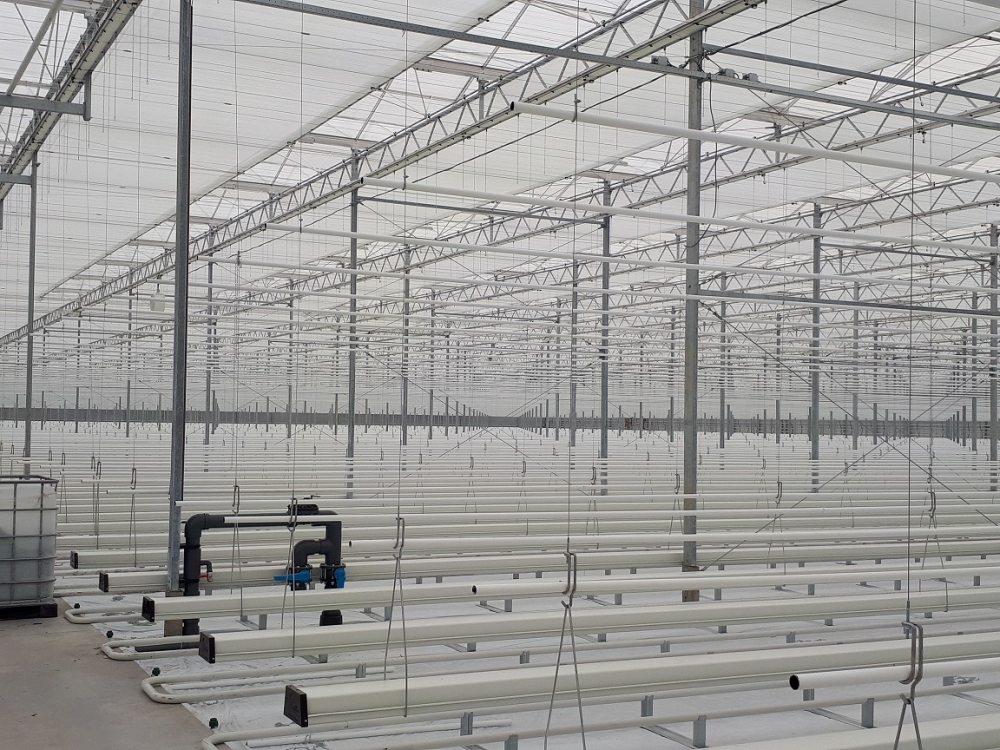

Ondertussen zijn er ook twee energieschermen boven in de kas geplaatst.
en zijn er groeibuisjes aangebracht (deze geven extra warmte tussen de planten. Intussen is ook de wand geplaatst en gedeeltelijk een nieuw betonpad gestord in het bestaande ketelhuis voor een nette doorgang naar de nieuwe loods.
in de loods word stevig door gebouwd in de waterruimte en met de toiletten en de kantine

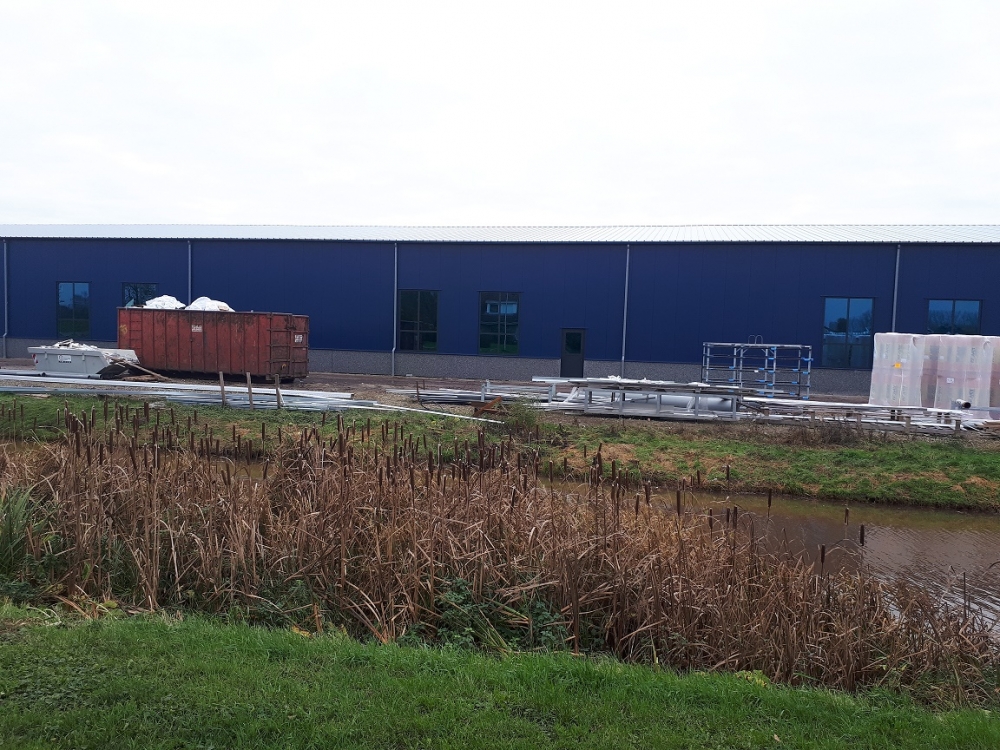

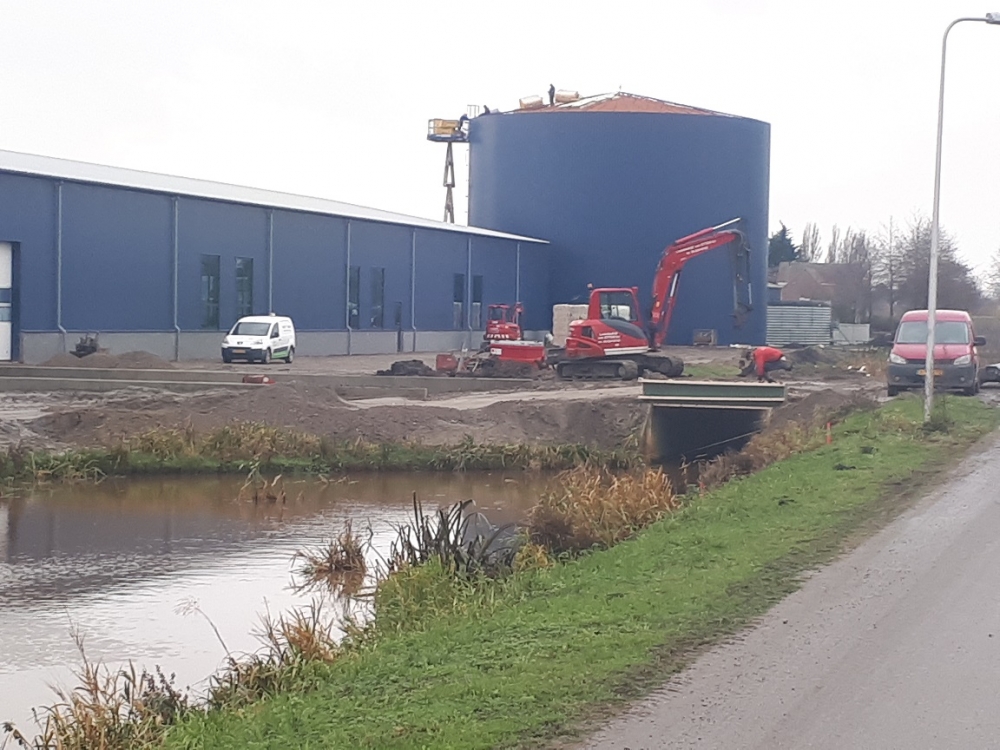

tevens word er in de laatste maanden van het jaar 2020 de warmtebuffer geisolleerd. en voorbereidingen getroffen voor het asfalteren.
Begin Januari 2021 wordt buiten het terrein geasfalteerd waardoor het er weer netjes uitziet.

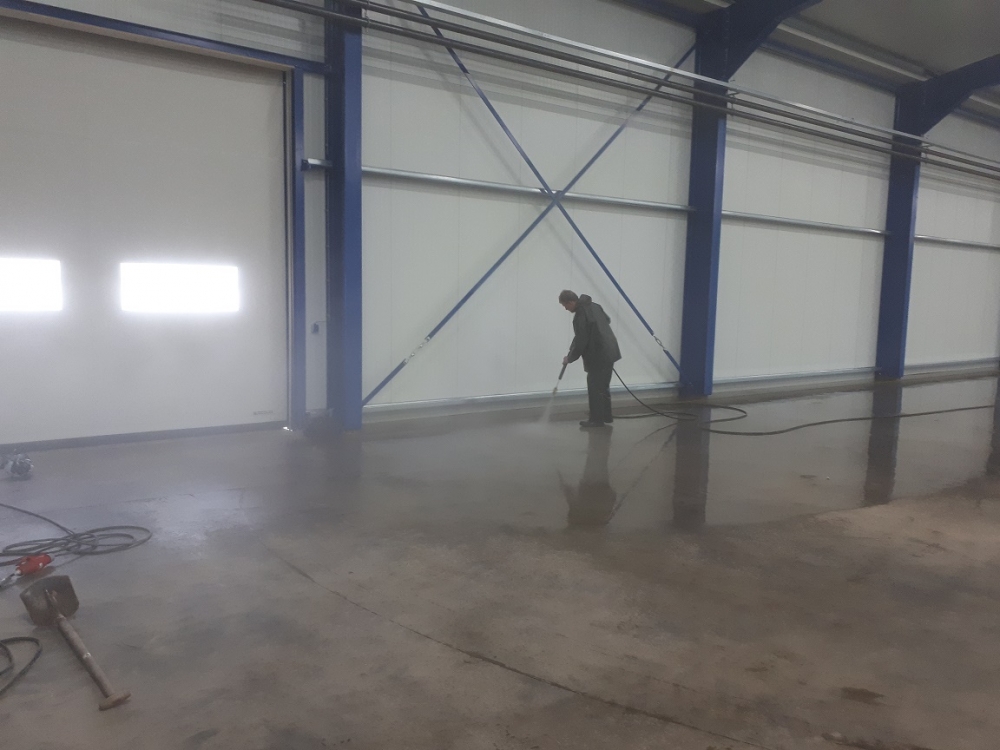

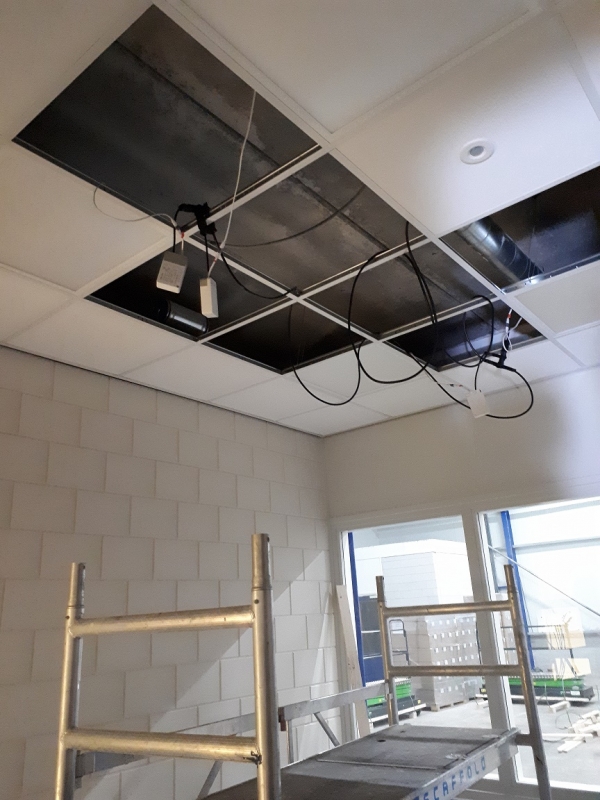

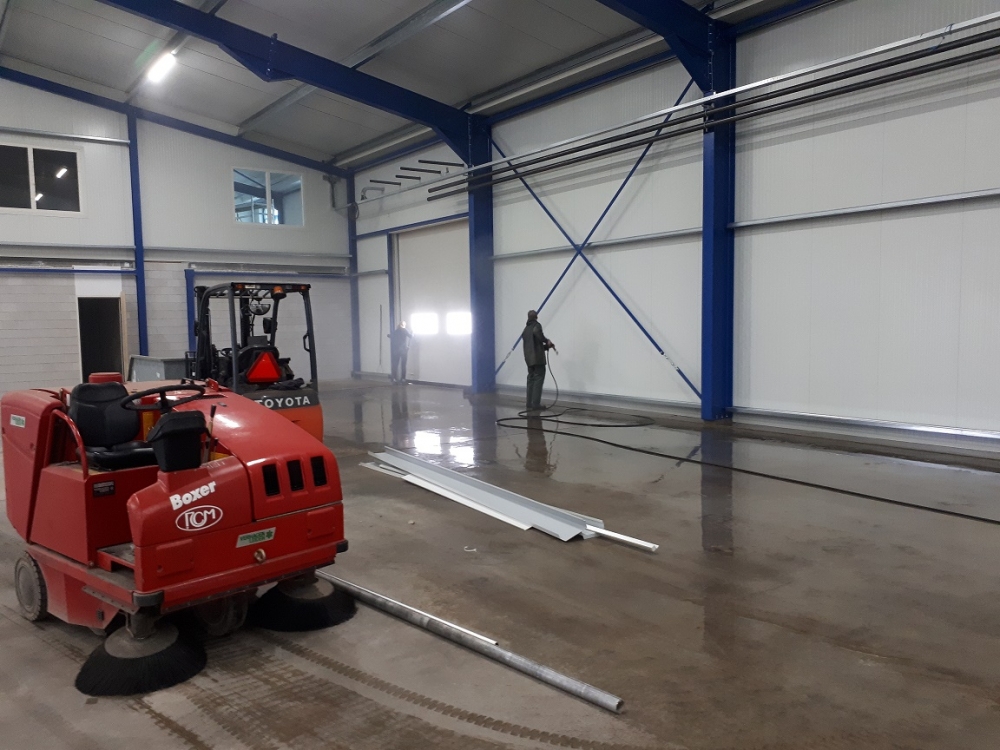

De schuur word schoongemaakt en men begint met de afwerking van de kantine etc. en in de schuur met het plaatsen van de sorteermachine.
